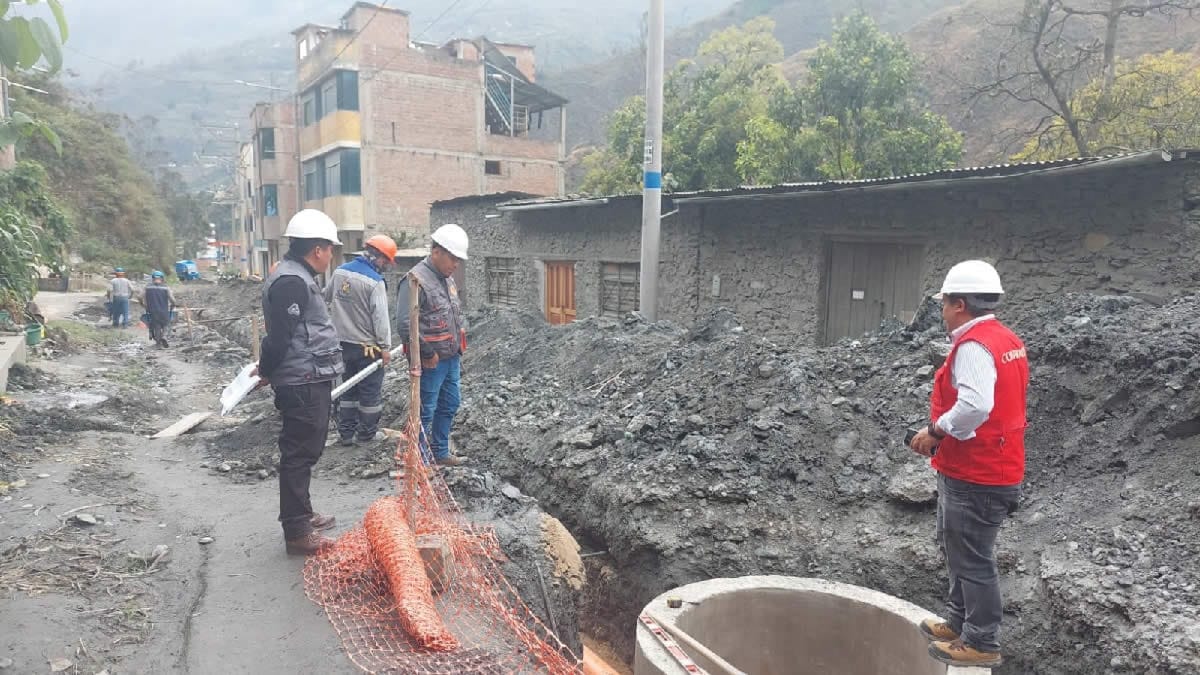

La Contraloría General de la República (CGR) alertó graves deficiencias en obra de agua potable valorizada en S/ 494,149 en Sandia. La municipalidad provincial presenta problemas de control en inventarios, retrasos significativos y falta de ensayos de calidad que comprometen la inversión pública destinada al barrio Selva Alegre.
La obra comprende instalación de 1 kilómetro de tuberías para dotar agua potable a viviendas con 74 conexiones domiciliarias que incluyen medidores. También contempla reposición de tuberías del sistema de desagüe, construcción de buzones e instalación de conexiones de alcantarillado con cajas de registro correspondientes para beneficio poblacional.
El Informe de Visita de Control N° 011-2025-OCI/0464-SVC evidenció inadecuado registro de inventarios entre el 27 de agosto al 2 de septiembre de 2025. La comisión encontró diferencias entre kardex, bincard y existencia física de materiales, además de préstamos de cemento sin registro oportuno a otra obra.
Los auditores identificaron deficiente control de asistencia del personal obrero con riesgo de inclusión de personas ajenas al proyecto. También detectaron ausencia de control documentado de horas trabajadas por maquinaria alquilada, situación que genera incertidumbre sobre costos reales del proyecto de saneamiento urbano.
Los responsables no disponen de resultados de ensayos de control de calidad del concreto utilizado en construcción de buzones según verificación oficial. Adicionalmente se evidenció instalación de tuberías sin cama de arena en tramo de 3 metros, incrementando riesgo de deterioro del alcantarillado.
La comisión verificó retrasos significativos pues al mes de julio 2025 el avance programado debía alcanzar 98.46%. Sin embargo, el avance físico solo llegó a 27.30% y el financiero a 46.09%, generando sobrecostos por mayores gastos generales que perjudican a la población.
Los resultados del control simultáneo fueron comunicados al titular de la entidad para adoptar acciones preventivas y correctivas correspondientes. El informe se encuentra publicado en el Buscador de Informes de Servicios de Control del portal institucional de la Contraloría para consulta ciudadana transparente.
Sandia: Contraloría alerta deficiencias en obra de S/ 494,149
El proyecto registra solo 27.30% de avance físico frente al 98.46% programado, lo que genera sobrecostos y perjuicio para familias del barrio Selva Alegre
Contraloría detecta retrasos, fallas en inventarios y ausencia de ensayos de calidad en obra de agua potable en Sandia, inversión de S/ 494,149
